志賀原子力発電所の主要経緯


本文

ページID:0002042 更新日:2025年12月2日更新 印刷ページ表示

主要経緯

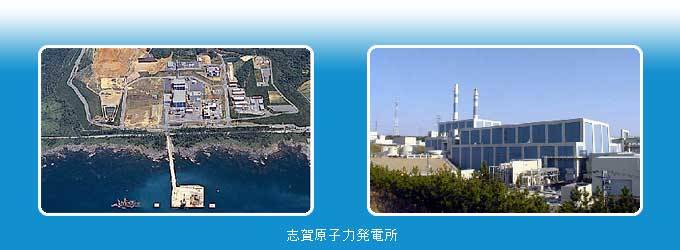

志賀原子力発電所の画像

志賀原子力発電所 1号機 主要経緯

表1
昭和42年7月 北陸電力(株)、能登原発候補地4地点を公表
11月 議会全員協議会で受け入れ決定。それに伴い、北陸電力(株)は志賀町字赤住と富来町福浦にまたがる建設計画を発表
昭和45年8月 赤住地区での用地買収交渉妥結
10月 富来町での用地買収計画断念(強固な反対のため)、志賀町に追加買収計画を申し入れ
11月 議会全員協議会で受け入れ決定
昭和45年~52年 追加買収計画用地を含めた土地改良事業を実施
昭和55年12月 議会本会議で能登原発建設促進を決議
昭和59年3月 石川県が漁業振興の観点から海洋調査に着手(能登原発に必要な調査項目も含む)
昭和61年7月 環境影響調査書の一般説明会開催
9月 第1次公開ヒアリング開催
12月 第105回電源開発調整審議会で、能登原子力発電所1号機承認
昭和62年1月 電源開発基本計画に、能登原子力発電所1号機組み入れ
原子炉設置許可申請書提出、電気工作物変更申請書提出
5月 追加用地買収合意、覚書締結
11月 能登原発準備工事にかかる環境保全等の協定書締結
能登原発準備工事着手
昭和63年2月 第2次公開ヒアリング開催
8月 原子炉設置許可
12月 安全協定締結、本体工事着工、志賀原子力発電所に名称変更
平成5年4月 出力100% (平成4年11月試運転開始)
7月 営業運転開始

行政・議会の対応

行政
表2
昭和55年7月 企業誘致対策室設置(企業誘致促進、電源立地推進)
昭和57年1月 電源立地対策室設置(電源立地推進)
昭和58年4月 部内に電源立地推進本部を設置(本部長:町長)
昭和61年7月 企画振興課設置(企画、電源立地推進、地域振興事業の実施)
平成元年4月 原子力対策課発足
  以上の機構改革を行いながら、用地買収交渉、漁業補償交渉等に対応してきた。
議会
表3
昭和42年11月 全員協議会で受け入れ決定
昭和45年11月 全員協議会で計画変更受け入れ決定
昭和47年11月 原子力発電所特別委員会を設置し、研修、関係機関への要望実施
昭和55年7月 保守系議員による能登原発促進議員懇談会発足
12月 本会議で能登原発建設促進を決議。議会及び町内各種団体からなる「能登原子力発電所立地対策協議会」の発足により議員懇話会を解消
平成3年11月 原子力発電所対策特別委員会に名称変更

住民運動

反対運動
表4
昭和46年3月 赤住を愛する会、赤住船員会結成
昭和48年4月 能登原発反対各種団体連絡会議結成(赤住を愛する会、船員会、県評、社会党、共産党等)
昭和63年12月 発電所建設差止住民訴訟提訴(原告団100名)
賛成運動
表5
昭和53年2月 町商工会が原発促進協議会を設置。町区長会が原発促進を決議
昭和55年7月 能登原発促進議員懇話会発足(保守系町議員)
昭和56年3月 能登原子力発電所の立地促進を図るため、議員懇話会、商工会、区長会、農協、婦人会、青年団など各種団体により、「能登原子力発電所立地対策協議会」を正式に発足
昭和63年12月 「志賀原子力発電所立地対策協議会」に名称変更
平成18年4月 「志賀原子力発電所環境安全対策協議会」に名称変更

地域振興計画の策定

表6
昭和46年 志賀町基本計画設定
昭和55年 総合計画策定(日本コンサルタントグループ、日本立地センターのコンサル)
昭和57年 地域振興モデルプラン策定(日本立地センター)
昭和59年~61年 能登地域(羽咋北部)地域振興計画策定(日本立地センター)
昭和61年~62年 地域振興計画策定(部内プロジェクトチーム、検討グループ)
平成2年~3年 第3次総合計画策定

 昭和46年に基本構想を設定し、各種の基盤整備を進めてきた。その後、昭和55年度に総合計画の策定に着手、同57年に赤住地区の振興モデルプランを策定。さらに、電源立地、企業誘致等による財源を見込んで、能登地域(羽咋北部)地域振興計画を昭和59年度から60年度にかけて策定した。

 昭和61年5月から、これらの各種計画をベースにしながら、電源立地、企業誘致等による財源を見込んだ地域振興計画を、部内プロジェクトチーム、検討グループを組織し、策定に着手。昭和62年10月に計画を決定。

 また、電源三法に係る整備計画は、地域振興計画の中から抜粋して昭和63年度に策定し、平成元年度から順次事業を実施し、平成6年度で完了。

志賀原子力発電所 2号機 主要経緯

表7
平成5年5月24日 北陸電力(株)から志賀原子力発電所2号機の建設及び環境影響調査の実施を町に申し入れ
6月7日 議会全員協議会に建設計画概要を説明
6月29日 国の要対策重要電源に指定
9月24日 定例町議会にて、増設に関する決議
平成6年7月1日 環境影響調査終了
11月27日 北陸電力(株)から「環境影響調査書・環境影響評価準備書」を町に提出。同時に、安全協定に基づく協議を申し入れ
12月9日 環境影響調査書の一般説明会を開催
平成8年11月21日 第1次公開ヒアリング
平成9年3月27日 第134回電源開発調整審議会にて、国の電源開発基本計画に組み入れられることが了承
平成9年5月20日 原子炉設置変更許可申請書提出
平成10年10月16日 第2次公開ヒアリング
平成11年4月14日 原子炉設置変更許可
8月26日 「建設工事に係る環境保全等に関する協定書」に締結
8月27日 工事計画認可、着工
平成17年4月26日 試運転開始
平成18年3月15日 営業運転開始
